管道(dao)工程維(wei)修和更新改造,常需要進行(xing)土石(shi)方(fang)開挖。在土石(shi)方(fang)開挖作業中,容易發生塌方(fang)、滑跌、中毒等事(shi)故。
1. 土方(fang)施工前的準備工作(zuo)
①. 做好必要的水(shui)文、地質、地下隱蔽工(gong)程(cheng)的資料收集(ji)和調查(cha)工(gong)作,查(cha)明是否有給排水(shui)、供熱、供煤氣管道以及電(dian)纜(lan)、光(guang)纜(lan)等。
②. 若有地下水和(he)管道工程泄水情況,應做好排(pai)水設施、機具和(he)材料(liao)等的準備工作。
③. 做好隱蔽工(gong)程交底(di)和安全(quan)技術交底(di)工(gong)作。
2. 施工(gong)注意事項
①. 拋土距坑(keng)邊不得少于0.8m,高度不得超過1.5m.
②. 施工中(zhong)如發現有(you)不明(ming)管道或不明(ming)物體應立即停(ting)止開挖,與有(you)關部門聯系后妥(tuo)善處(chu)理(li)方可繼(ji)續施工。
③. 經常檢查溝槽邊(bian)坡(po)。發現有(you)裂(lie)紋和落土情況時,應(ying)立即采取安全防護措(cuo)施(shi)或減小邊(bian)坡(po)。
④. 在有(you)(you)地(di)下水的區域(yu)或雨季施工(gong)時,應有(you)(you)排水措施,特別是(shi)濕陷性(xing)黃土、膨脹土等對水敏感性(xing)強的土壤,更應及時排水。
⑤. 當開挖溝(gou)槽較深或距(ju)建筑物、構筑物較近(jin)時(shi),應與建筑結構有關單位(wei)聯系,采取相應的技術措施,必(bi)要時(shi)應修改(gai)溝(gou)槽位(wei)置。
⑥. 在地溝中作業時(shi),夜間(jian)照(zhao)明電壓不得高于12V.
⑦. 在溝槽中同時(shi)作(zuo)業人(ren)員不得(de)(de)少于2人(ren)。不得(de)(de)在溝槽內(nei)坐臥休息(xi),冬季不得(de)(de)在溝槽內(nei)取暖。
⑧. 開挖(wa)管道溝槽或(huo)路塹時,要根據土質、地下水情況和開挖(wa)深(shen)度(du),確定合理的邊坡坡度(du)。
⑨. 挖掘(jue)土方應(ying)自上而下進行,嚴禁采用挖空底腳、上部塌落的違規操作方法。
⑩. 可能導致土方坍塌的原因(yin)有以下幾種,施工(gong)時應注意防范。
a. 溝槽兩側(ce)堆積浮(fu)土(tu)太(tai)多,超過(guo)土(tu)壤(rang)承受能(neng)力。
b. 地下水(shui)位較(jiao)高,或(huo)雨、雪水(shui)浸人(ren)土(tu)壤,使土(tu)壤失去(qu)穩定性。
c. 距房(fang)屋或(huo)堆(dui)積物較近,其作用力(li)超過了溝槽或(huo)路塹土壤的(de)承載極限。
d. 施(shi)工中所確(que)定的邊坡(po)坡(po)度較小,與實際情(qing)況不符(fu)。
3. 土(tu)方開挖和回(hui)填(tian)的安全技術要求

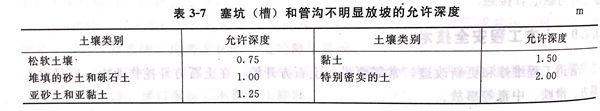

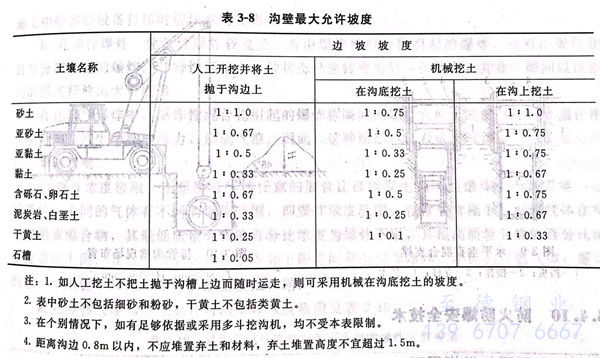

①. 當土壤濕度(du)正常、土質(zhi)良好且(qie)無地(di)下水影響(xiang),若(ruo)開挖(wa)深度(du)不超過(guo)表3-7的(de)規(gui)定(ding)時,可不設支撐,也不必明顯放坡(po),若(ruo)開挖(wa)深度(du)超過(guo)表3-7的(de)規(gui)定(ding),可根據土質(zhi)和施(shi)工的(de)具體情況參照表3-8的(de)規(gui)定(ding)放坡(po)。

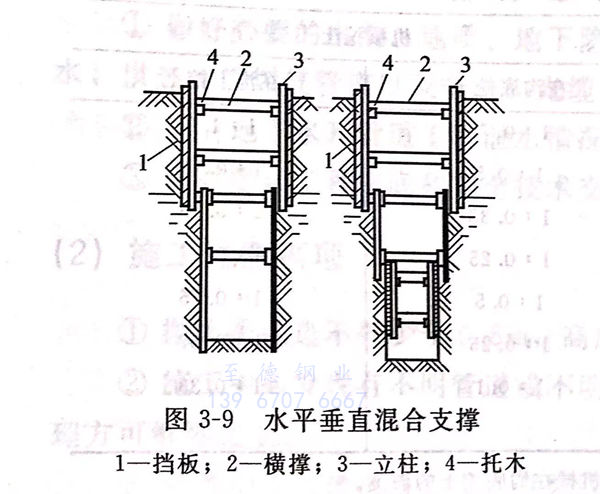

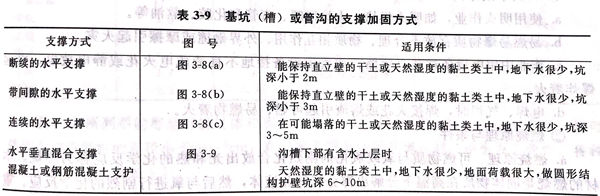

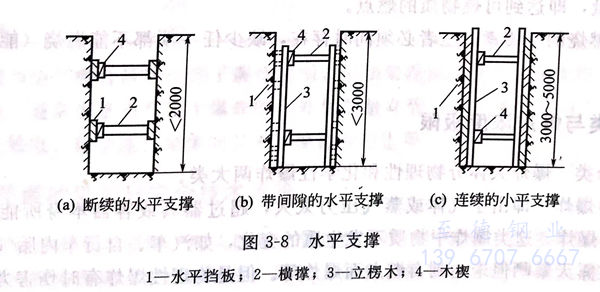

②. 場地條(tiao)件限制挖方(fang)不允許放坡時,則應采用支撐加(jia)固(gu)。支撐好一(yi)層(ceng)下挖一(yi)層(ceng)。支撐的加(jia)固(gu)方(fang)法可參照表3-9及圖(tu)3-8、圖(tu)3-9。

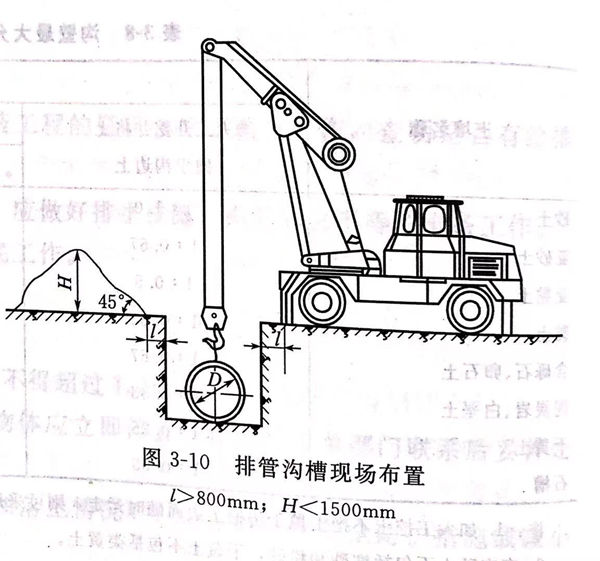

③. 在緊靠溝(gou)槽(cao)邊緣,不應(ying)行走(zou)和(he)安放施工機(ji)械,若采用汽車(che)吊下管(guan),汽車(che)吊的(de)現場布置應(ying)按圖3-10的(de)要求進行,并應(ying)留不小于800mm的(de)溝(gou)邊通(tong)道。

④. 人工(gong)夯(hang)實時要(yao)動作一致,按照一定方向進行,每層填土厚度不(bu)得(de)大于200mm.
⑤. 當開挖溝槽遇有(you)地(di)下(xia)管線和溝邊(bian)有(you)電桿時,應采取保(bao)護(hu)措施。
