不銹鋼在線亞洲日產一區二區:管道補償器安裝主要有自然補償器安裝、波紋補償器安裝、套筒式補償器安裝和球形補償器安裝這三大類。
1. 自然補償器安裝

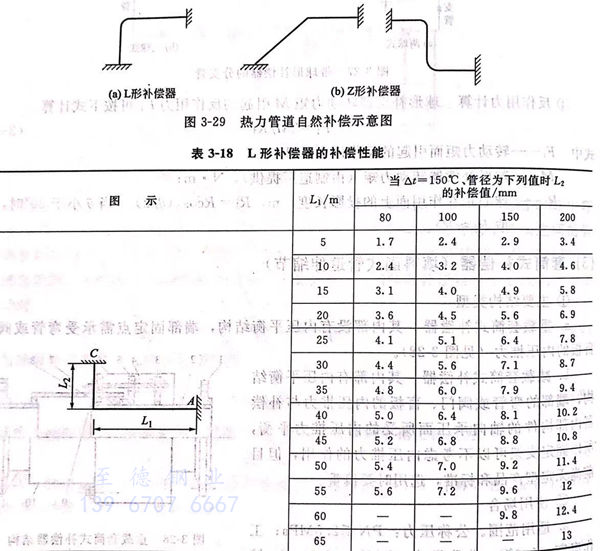

自(zi)然補(bu)償(chang)器有L形、Z形及方(fang)(fang)形3種,管(guan)段中90°~150°彎管(guan)稱(cheng)為(wei)L形補(bu)償(chang)器,管(guan)段中兩個相(xiang)反方(fang)(fang)向90°彎管(guan)稱(cheng)為(wei)Z形補(bu)償(chang)器,結構如(ru)圖3-29所示。L形補(bu)償(chang)器的補(bu)償(chang)性能如(ru)表(biao)3-18所示。
方(fang)形補(bu)償(chang)(chang)器(qi)是(shi)由同一(yi)平面內4個90°彎(wan)管(guan)構成(cheng)的,依靠(kao)彎(wan)管(guan)變形來消(xiao)除熱應(ying)力(li)及(ji)補(bu)償(chang)(chang)熱伸長,其材質與所在管(guan)道相同。方(fang)形補(bu)償(chang)(chang)器(qi)有四種結構形式,其尺(chi)寸及(ji)伸縮量如表3-19所示(shi)。
①. L形(xing)補償器安(an)裝 L形(xing)補償器只要能確定(ding)好兩(liang)端的(de)固定(ding)支(zhi)架(jia),就可使其起到熱伸長的(de)作用。L形(xing)補償器的(de)長臂長度一般不超過20~25m。

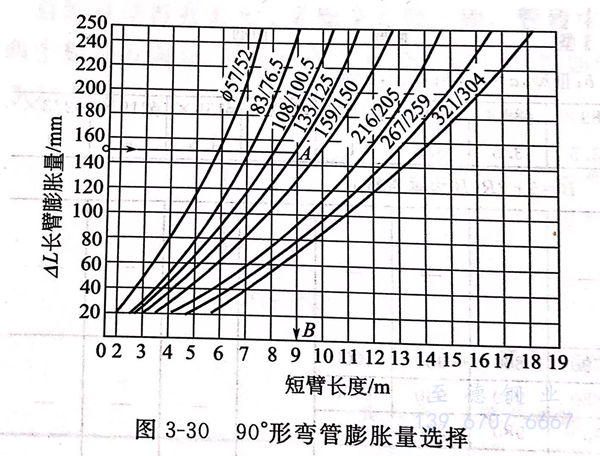

L形補償(chang)器短臂可以用(yong)查圖方(fang)法求得,如圖3-30所示。
當L形補償器的(de)長(chang)、短臂確(que)定(ding)(ding)后(hou),固定(ding)(ding)支架(jia)的(de)位置也就確(que)定(ding)(ding)了,就可(ke)進行安(an)裝。
②. Z形補償(chang)器安裝 Z形補償(chang)器是由兩個平(ping)行臂(bei)及垂直臂(bei)組成的(de)。兩平(ping)行臂(bei)之和一般不大于40~50m,其中短(duan)臂(bei)約(yue)占總長的(de)1/4~1/2。
在(zai)現場安裝(zhuang)過程中,垂(chui)直臂一(yi)般為已知數(shu),當(dang)計算出彎曲應力不大于80MPa時,Z形(xing)(xing)補償(chang)器(qi)就可安全(quan)運行(xing)。當(dang)平行(xing)臂及垂(chui)直臂數(shu)值確定后,Z形(xing)(xing)補償(chang)器(qi)安裝(zhuang)位置及固定位置也隨(sui)之確定。其安裝(zhuang)方(fang)式如圖3-31所示。
③. 方(fang)形補償器安(an)裝(zhuang)
a. 方形(xing)補償器的冷緊
方形補償器(qi)安裝前(qian),為(wei)增加補償器(qi)的(de)(de)(de)補償能力(li),提高其(qi)工作(zuo)的(de)(de)(de)安全可靠(kao)性,需(xu)要進行預拉伸(壓(ya)縮)。對補償器(qi)進行冷拉(或冷壓(ya))的(de)(de)(de)技術(shu)措施稱為(wei)補償器(qi)的(de)(de)(de)冷緊。當補償器(qi)的(de)(de)(de)工作(zuo)溫(wen)度t≤250℃時(shi),預拉伸量(liang)(liang)為(wei)補償器(qi)補償量(liang)(liang)的(de)(de)(de)1/2,即(ji)ΔL/2;當補償器(qi)的(de)(de)(de)工作(zuo)溫(wen)度為(wei)250~450℃時(shi),其(qi)預拉伸量(liang)(liang)為(wei)0.6ΔL;當工作(zuo)溫(wen)度t>450℃,其(qi)預拉伸量(liang)(liang)為(wei)0.7ΔL.
b. 補償(chang)器的冷緊方法(fa)
· 用千斤頂拉伸 用千斤頂對方形補(bu)償器進行拉伸如圖 3-32所示。
· 用拉(la)(la)管(guan)器拉(la)(la)伸 用拉(la)(la)管(guan)器拉(la)(la)伸方(fang)形補償(chang)器如(ru)圖(tu) 3-33所示,拉(la)(la)管(guan)器如(ru)圖(tu) 3-34 所示。
采用帶螺(luo)(luo)栓的(de)(de)拉(la)(la)管器進行拉(la)(la)伸,是將一塊厚度等于預(yu)拉(la)(la)伸量的(de)(de)木塊或(huo)木墊(dian)圈類(lei)的(de)(de)物品放在冷拉(la)(la)接(jie)口(kou)(kou)間隙(xi)中,再在接(jie)口(kou)(kou)兩(liang)側(ce)的(de)(de)管壁上(shang)(shang)分別焊上(shang)(shang)擋(dang)環(huan),然后把拉(la)(la)管器的(de)(de)拉(la)(la)爪(zhua)卡在擋(dang)環(huan)上(shang)(shang),在拉(la)(la)爪(zhua)孔內穿入加長(chang)雙頭螺(luo)(luo)栓,用螺(luo)(luo)母(mu)上(shang)(shang)緊(jin)(jin),并將木塊夾緊(jin)(jin)。待(dai)管道(dao)上(shang)(shang)其他(ta)部件全部安(an)裝好后,把冷緊(jin)(jin)口(kou)(kou)的(de)(de)木墊(dian)拿掉(diao),勻稱地(di)擰緊(jin)(jin)螺(luo)(luo)母(mu),使接(jie)口(kou)(kou)間隙(xi)達到(dao)焊接(jie)時的(de)(de)對(dui)口(kou)(kou)要求。

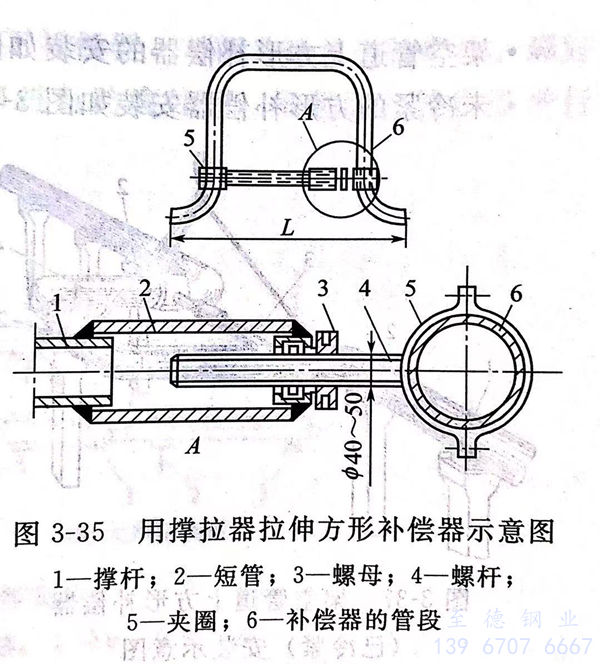

· 用撐拉器(qi)拉伸(shen) 用撐拉器(qi)拉伸(shen)方形補償器(qi)如圖3-35所示。
c. 補(bu)償器的安裝
· 在地溝內補償器(qi)安(an)裝如圖3-36所示。
· 架空(kong)管道上方形補償器的安裝(zhuang)如圖3-37所示。
· 未(wei)冷緊(jin)的(de)方形補償器安裝如(ru)圖(tu)3-38所示。
2. 波紋管(guan)補償器安裝
①. 波紋(wen)管補償器的冷緊(jin)
安裝前應先了解生產廠(chang)所提供(gong)(gong)的(de)(de)補(bu)(bu)(bu)償(chang)器(qi)預(yu)拉伸情況(有些廠(chang)家在(zai)波紋管補(bu)(bu)(bu)償(chang)器(qi)出廠(chang)前根據用戶(hu)要求已做(zuo)了預(yu)拉伸),了解補(bu)(bu)(bu)償(chang)器(qi)在(zai)最高(gao)工(gong)作溫度(du)和最低溫度(du)下的(de)(de)長度(du)以及(ji)供(gong)(gong)貨(huo)時(shi)的(de)(de)定位(wei)長度(du),檢查(cha)到貨(huo)補(bu)(bu)(bu)償(chang)器(qi)的(de)(de)實際情況(長度(du)、定桿數量(liang)及(ji)受力狀況等(deng)),并做(zuo)好記錄(lu)。
需要預(yu)拉伸(shen)的(de)補(bu)償器(qi),應根據安裝時(shi)的(de)環(huan)境溫度和設計的(de)補(bu)償值(zhi)(zhi)確定(ding)出冷緊值(zhi)(zhi),按圖補(bu)償器(qi)壓縮時(shi)螺母位置3-39 所示的(de)方法進行冷緊。
②. 波紋管補償器的安裝方法
波(bo)紋(wen)(wen)管補(bu)償(chang)器(qi)(qi)按(an)其連接方(fang)法的(de)不(bu)同(tong)分為(wei)焊接和(he)法蘭連接。不(bu)管采(cai)用何(he)種(zhong)連接,通常都采(cai)用后(hou)安(an)裝的(de)方(fang)法,即(ji)進行管道安(an)裝時(shi),先不(bu)安(an)裝波(bo)紋(wen)(wen)補(bu)償(chang)器(qi)(qi)。在要安(an)裝補(bu)償(chang)器(qi)(qi)的(de)位(wei)置上先用整根直管接過去,并按(an)設(she)計要求和(he)補(bu)償(chang)器(qi)(qi)生產廠(chang)對補(bu)償(chang)器(qi)(qi)附(fu)近(jin)支(zhi)(zhi)架的(de)設(she)置要求,安(an)裝好導向支(zhi)(zhi)架和(he)固定支(zhi)(zhi)架,待支(zhi)(zhi)架達(da)到(dao)設(she)計強度后(hou),再開(kai)始(shi)安(an)裝補(bu)償(chang)器(qi)(qi)。波(bo)紋(wen)(wen)管補(bu)償(chang)器(qi)(qi)的(de)安(an)裝方(fang)法如下。
a. 先測(ce)量(liang)已備好的波(bo)紋(wen)管(guan)補(bu)(bu)償(chang)(chang)器的全長(含法蘭),在(zai)管(guan)道上為補(bu)(bu)償(chang)(chang)器安裝劃出(chu)定位中線(xian),按補(bu)(bu)償(chang)(chang)器長度(du)劃出(chu)補(bu)(bu)償(chang)(chang)器的邊線(xian)(至法蘭邊)。
b. 依線切(qie)割管道。當采用(yong)法蘭(lan)連(lian)接時,要考慮(lv)法蘭(lan)及墊(dian)片(pian)厚度所占長度。
C. 連接(jie)(jie)(jie)焊接(jie)(jie)(jie)接(jie)(jie)(jie)口的(de)補(bu)償器(qi),應采用臨(lin)時(shi)支架(jia)將(jiang)補(bu)償器(qi)吊(diao)起進行對口,補(bu)償器(qi)兩邊的(de)接(jie)(jie)(jie)口要同(tong)時(shi)對好,同(tong)時(shi)進行點焊。檢查(cha)補(bu)償器(qi)位(wei)置合適后,順序進行焊接(jie)(jie)(jie)。
d. 連接(jie)(jie)法(fa)蘭(lan)接(jie)(jie)口(kou)(kou)(kou)的(de)補(bu)(bu)償(chang)器(qi)。先將補(bu)(bu)償(chang)器(qi)的(de)兩(liang)(liang)片法(fa)蘭(lan)加上墊(dian)片后(hou)臨時(shi)安(an)裝(zhuang)在補(bu)(bu)償(chang)器(qi)上用臨時(shi)支吊架將補(bu)(bu)償(chang)器(qi)吊起(qi),進(jin)(jin)(jin)行(xing)對(dui)口(kou)(kou)(kou)連接(jie)(jie),補(bu)(bu)償(chang)器(qi)兩(liang)(liang)邊(bian)的(de)接(jie)(jie)口(kou)(kou)(kou)要同時(shi)對(dui)好,同時(shi)進(jin)(jin)(jin)行(xing)點(dian)部,在檢(jian)查補(bu)(bu)償(chang)器(qi)位(wei)置合適后(hou),卸開法(fa)蘭(lan)螺栓,放下補(bu)(bu)償(chang)器(qi),對(dui)兩(liang)(liang)片法(fa)蘭(lan)進(jin)(jin)(jin)行(xing)焊(han)接(jie)(jie)。焊(han)好后(hou)請(qing)理焊(han)渣(zha),檢(jian)查焊(han)接(jie)(jie)質量,合格后(hou)再對(dui)內外(wai)焊(han)口(kou)(kou)(kou)進(jin)(jin)(jin)行(xing)防腐處(chu)理,吊起(qi)法(fa)蘭(lan)補(bu)(bu)償(chang)器(qi)進(jin)(jin)(jin)行(xing)安(an)裝(zhuang)。
波紋管補償(chang)器安裝如(ru)圖3-40所示。
③. 波紋管補(bu)償器(qi)安裝時(shi)應注意的事(shi)項
a. 波紋管(guan)(guan)補償器安(an)裝(zhuang)時應設臨時支撐,待管(guan)(guan)道系統(tong)安(an)裝(zhuang)完畢后(hou)(包括吹掃(sao)、清洗和水(shui)壓試(shi)驗(yan)),方(fang)可拆除這些臨時支撐。
b. 波紋管補償器(qi)的(de)冷緊比方形(xing)補償器(qi)顯(xian)得更為(wei)重要,安裝前(qian)一定要搞清楚補償器(qi)的(de)性能、特(te)點、適用(yong)參數(shu)、工(gong)作范圍(wei)和(he)補償能力(li),再根據施工(gong)現(xian)場的(de)實際(ji)(ji)情(qing)況和(he)安裝時的(de)環境溫度(du)計算(suan)出(chu)冷緊值(zhi)的(de)大小進行冷緊。對于廠家(jia)已(yi)做了冷緊的(de)補償器(qi)應進行復核,檢驗一下(xia)是(shi)否滿(man)足實際(ji)(ji)需求。
3. 套筒式補償器(qi)安裝
套(tao)筒(tong)(tong)式補償(chang)器安(an)裝前,應拆開進行(xing)檢查,檢查其內(nei)部(bu)零件是否齊全,檢查填料是否完好和(he)符合要求。安(an)裝時(shi),補償(chang)器的(de)軸線(xian)與管道(dao)軸線(xian)在同一(yi)直線(xian)上,不得(de)偏(pian)斜,以保證管道(dao)運行(xing)時(shi)不致偏(pian)離中心線(xian),使補償(chang)器能(neng)自(zi)由伸縮。雙(shuang)向套(tao)筒(tong)(tong)式補償(chang)器的(de)兩側(ce)應安(an)裝導向支架(jia),單向套(tao)筒(tong)(tong)式補償(chang)器在伸管側(ce)安(an)裝導向支架(jia)。
套筒式(shi)補(bu)(bu)償器(qi)的伸縮(suo)范圍如圖(tu)3-41所示。補(bu)(bu)償器(qi)的補(bu)(bu)償值是按設計(ji)(ji)的最高溫度和安裝時(shi)的冷態溫度計(ji)(ji)算(suan)(suan)出來的,但實際(ji)安裝時(shi)的環境溫度并(bing)不(bu)等(deng)于設計(ji)(ji)計(ji)(ji)算(suan)(suan)時(shi)的冷態計(ji)(ji)算(suan)(suan)溫度,因此安裝時(shi)應留有(you)一定的剩(sheng)(sheng)余(yu)收(shou)縮(suo)余(yu)量(liang)(liang),剩(sheng)(sheng)余(yu)收(shou)縮(suo)余(yu)量(liang)(liang)按下式(shi)計(ji)(ji)算(suan)(suan)。
4. 球形(xing)補(bu)償(chang)器安(an)裝
球形補償(chang)器(qi)安裝(zhuang)應符合(he)以下規定。
①. 球(qiu)(qiu)形補償器安裝前(qian),應將(jiang)球(qiu)(qiu)體調(diao)整到所需要(yao)的角(jiao)度,并(bing)與球(qiu)(qiu)心距(ju)管段(duan)組成一(yi)體,如圖3-42所示。
②. 球(qiu)形補償器(qi)的(de)安裝應緊靠(kao)彎(wan)頭,使球(qiu)心(xin)距長度大于計算長度,如圖3-43所示。
③. 球形補(bu)償器安(an)裝(zhuang)有方向性,宜按介(jie)質從球體端流入、殼體端流出進行安(an)裝(zhuang),如圖3-44所示。
④. 垂直(zhi)安裝球(qiu)形(xing)補償器時,殼體端應在上方。
⑤. 緊靠(kao)球形補償(chang)器的兩側應安(an)裝滑動支(zhi)架(jia),其余為導向支(zhi)架(jia),固定支(zhi)架(jia)應按設計要求進行。
⑥. 運(yun)輸、裝卸(xie)球形補償器時,應防止(zhi)碰撞,嚴禁野蠻裝卸(xie)。
