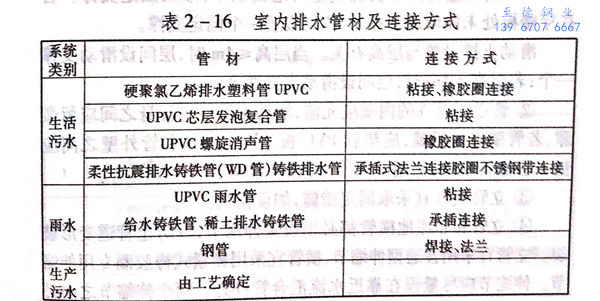

室內排水管道常用管材及(ji)連接(jie)方(fang)式(shi),如表2-16所列(lie)。

表 16.jpg

室內排(pai)水管(guan)道施工工藝流程:

 施工準備→埋地管(guan)安(an)裝(zhuang)→干管(guan)安(an)裝(zhuang)→立管(guan)安(an)裝(zhuang)→橫支管(guan)安(an)裝(zhuang)→器具支管(guan)安(an)裝(zhuang)→灌水(shui)試(shi)驗→通水(shui)通球試(shi)驗。

1. 硬聚乙(yi)烯排(pai)水(shui)塑料管安裝

 a. 埋地管道

  ①. 鋪設(she)埋地(di)管宜分兩(liang)段進行(xing),第一段先做±0.00以下的室(shi)內(nei)部(bu)分至伸出外墻(qiang)為止,伸出外墻(qiang)的管道(dao)不得小于(yu)250mm,待土建施(shi)工結束(shu)后,再從外墻(qiang)邊鋪設(she)第二段管道(dao)接(jie)人(ren)室(shi)內(nei)檢查井。

  ②. 埋地管(guan)(guan)(guan)(guan)(guan)的管(guan)(guan)(guan)(guan)(guan)溝(gou)底(di)面應平整,無(wu)突出(chu)的尖硬(ying)物。一(yi)般可做100mm~150mm砂(sha)(sha)墊層,墊層寬度不小于管(guan)(guan)(guan)(guan)(guan)徑(jing)的2.5倍(bei),坡度與管(guan)(guan)(guan)(guan)(guan)道坡度相(xiang)同(tong)。管(guan)(guan)(guan)(guan)(guan)道灌水試驗(yan)合格后(hou),方可在管(guan)(guan)(guan)(guan)(guan)道周圍填(tian)砂(sha)(sha),填(tian)砂(sha)(sha)至(zhi)管(guan)(guan)(guan)(guan)(guan)頂以上至(zhi)少100mm處。

  ③. 埋(mai)(mai)地管(guan)穿越(yue)基礎預(yu)留孔洞時,管(guan)頂上部凈(jing)空不得(de)小于150mm,埋(mai)(mai)地管(guan)穿地下(xia)室外(wai)墻時應設剛(柔)性(xing)防水套管(guan)。

 b. 立管

  ①. 塑料管(guan)道支(zhi)撐(cheng)(cheng)(cheng)分(fen)為(wei)固定支(zhi)撐(cheng)(cheng)(cheng)和滑(hua)(hua)動(dong)支(zhi)撐(cheng)(cheng)(cheng)兩種。立管(guan)的固定支(zhi)撐(cheng)(cheng)(cheng)每(mei)層設一(yi)個(ge)(ge)(ge)。立管(guan)穿樓(lou)板(ban)處應加裝止水(shui)翼環,用C20細石(shi)混凝土分(fen)層澆(jiao)筑填(tian)補(bu),第一(yi)次(ci)為(wei)樓(lou)板(ban)厚度(du)的2/3,待(dai)強度(du)達到1.2MPa后,再進行第二(er)次(ci)澆(jiao)筑至與地面取平(ping),形(xing)成(cheng)(cheng)固定支(zhi)撐(cheng)(cheng)(cheng)。若在穿樓(lou)板(ban)處未(wei)能形(xing)成(cheng)(cheng)支(zhi)撐(cheng)(cheng)(cheng)時(shi),應層設置(zhi)一(yi)個(ge)(ge)(ge)固定支(zhi)撐(cheng)(cheng)(cheng)。滑(hua)(hua)動(dong)支(zhi)撐(cheng)(cheng)(cheng)設置(zhi)與層高有關。當層高≤4m時(shi),層間(jian)設滑(hua)(hua)動(dong)支(zhi)撐(cheng)(cheng)(cheng)一(yi)個(ge)(ge)(ge);若層高>4m時(shi),層間(jian)設滑(hua)(hua)動(dong)支(zhi)撐(cheng)(cheng)(cheng)兩個(ge)(ge)(ge)。

  ②. 管道支(zhi)(zhi)撐(cheng)件的(de)內壁(bi)應(ying)光潔,滑動(dong)支(zhi)(zhi)撐(cheng)件與管身之(zhi)間應(ying)留微隙,若管壁(bi)略為粗糙,應(ying)墊軟PVC板。固定支(zhi)(zhi)撐(cheng)和管外壁(bi)之(zhi)間應(ying)墊一層橡膠軟墊,并用U形卡、螺栓擰緊固定。

  ③. 立管底部宜采取固定措施,如設支(zhi)墩。

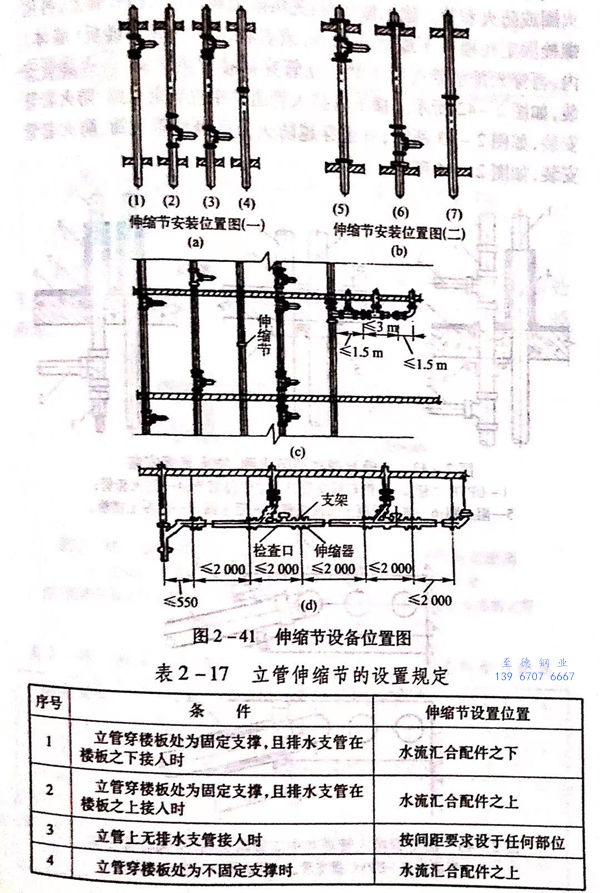

  ④. 立管(guan)(guan)和非埋地橫管(guan)(guan)都必須設(she)置伸(shen)(shen)(shen)(shen)縮節(jie),以(yi)防止(zhi)管(guan)(guan)道變形破裂。立管(guan)(guan)宜采用(yong)普通型伸(shen)(shen)(shen)(shen)縮節(jie),橫管(guan)(guan)宜采用(yong)鎖(suo)緊(jin)式橡膠(jiao)圈(quan)專用(yong)伸(shen)(shen)(shen)(shen)縮節(jie)。伸(shen)(shen)(shen)(shen)縮節(jie)應盡量設(she)在靠近(jin)水(shui)流匯(hui)合(he)管(guan)(guan)件處。兩(liang)個伸(shen)(shen)(shen)(shen)縮節(jie)之間必須設(she)置一個固定(ding)支撐。伸(shen)(shen)(shen)(shen)縮節(jie)設(she)置規(gui)定(ding)見圖2-41和表(biao)2-17。

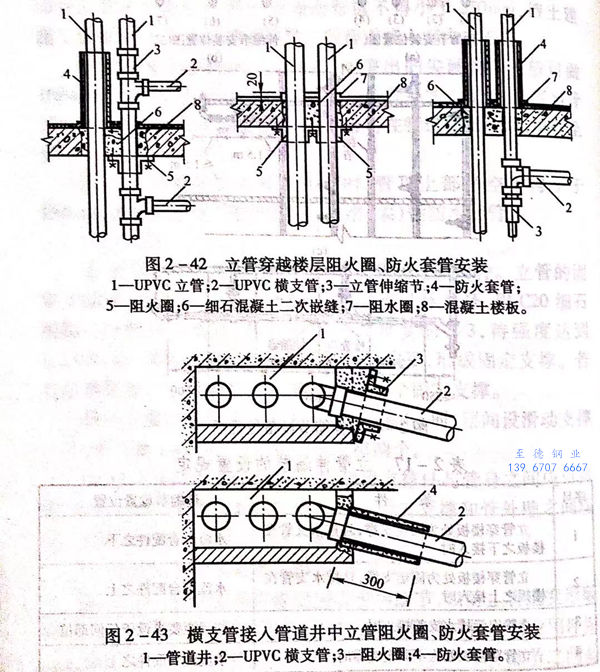

  ⑤. 當立(li)管(guan)(guan)明設且D.>110mm時(shi)(shi),在(zai)(zai)樓板(ban)貫穿部位應(ying)設置阻(zu)(zu)火圈或(huo)防(fang)火套(tao)(tao)管(guan)(guan)。施工做(zuo)法時(shi)(shi):先(xian)將阻(zu)(zu)火國套(tao)(tao)在(zai)(zai)UPVC管(guan)(guan)上,再用螺(luo)栓固定在(zai)(zai)樓板(ban)下或(huo)墻面兩側,或(huo)者將阻(zu)(zu)火圈理入樓板(ban)(墻體(ti))內(nei),再穿入排水管(guan)(guan)進(jin)行安(an)裝(zhuang)。立(li)管(guan)(guan)穿越(yue)樓層阻(zu)(zu)火圈、防(fang)火套(tao)(tao)管(guan)(guan)安(an)裝(zhuang),如(ru)(ru)圖2-42所(suo)示。橫支(zhi)管(guan)(guan)接人管(guan)(guan)道井(jing)中立(li)管(guan)(guan)阻(zu)(zu)火圈、防(fang)大套(tao)(tao)管(guan)(guan)安(an)裝(zhuang),如(ru)(ru)圖2-43所(suo)示;管(guan)(guan)道穿越(yue)防(fang)火分區隔墻阻(zu)(zu)火圈、防(fang)火套(tao)(tao)管(guan)(guan)安(an)裝(zhuang),如(ru)(ru)圖2-44所(suo)示。

 c. 橫、支管(guan)

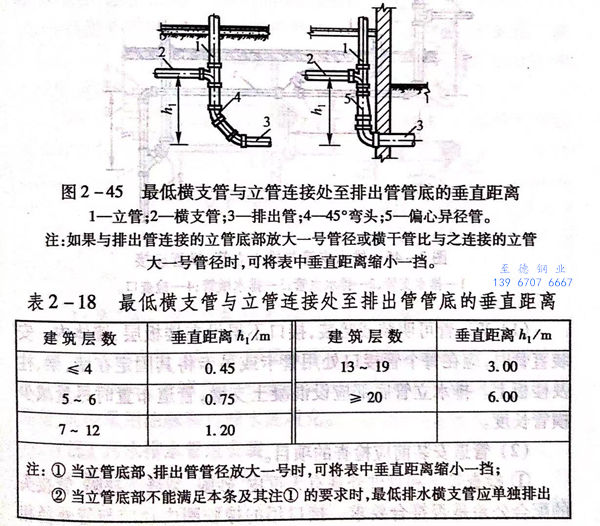

  ①. 排(pai)水立管(guan)(guan)僅置伸頂通氣(qi)管(guan)(guan)時,最低層橫支管(guan)(guan)與(yu)立管(guan)(guan)連接處(chu)至排(pai)出(chu)管(guan)(guan)管(guan)(guan)底(di)的垂直(zhi)距離(li)不得小于表2-18規定,如圖2-45所示。

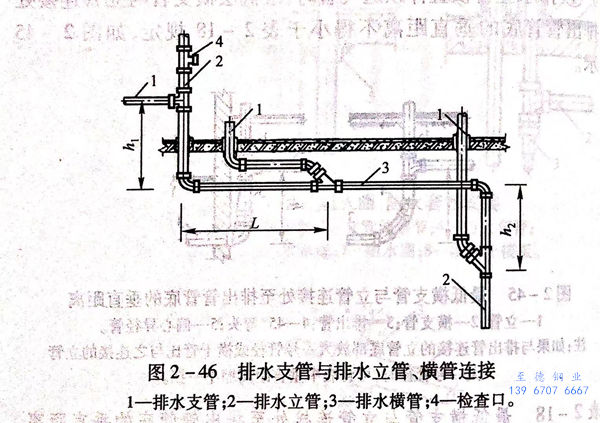

  ②. 當排(pai)(pai)水支(zhi)管連接在(zai)排(pai)(pai)水管或排(pai)(pai)水干管上時,連接點距立管底部水平距離不宜小于1.5m,如圖2-46所示。

  ③. 若埋地橫(heng)管(guan)為(wei)排水鑄鐵管(guan),地面以上為(wei)塑(su)料管(guan)時,應先(xian)用砂紙(zhi)將塑(su)料管(guan)插(cha)口外(wai)側打毛,插(cha)入排水鑄鐵管(guan)承口內(nei),再做水泥捻口。

2. 柔性抗震承插式鑄(zhu)鐵排(pai)水(shui)管安(an)裝(WD管)

  柔性抗震承插式(shi)鑄(zhu)鐵(tie)排(pai)水(shui)管與普通排(pai)水(shui)鑄(zhu)鐵(tie)管相比較(jiao)具有接口可曲撓、抗震及快速施(shi)工等特點。主要適(shi)用于高層(ceng)建(jian)筑(zhu)和高聳構筑(zhu)物的(de)排(pai)水(shui)立管,8級以(yi)上抗震設防的(de)排(pai)水(shui)管道和要求(qiu)快速施(shi)工的(de)施(shi)工場所。

  a. WD管(guan)可明裝(zhuang)或暗(an)裝(zhuang),接口(kou)不得設在樓板層、墻(qiang)(qiang)體內(nei)。安裝(zhuang)直管(guan)時(shi),應在每個管(guan)接口(kou)處(chu)用管(guan)卡或吊卡將其(qi)固定在墻(qiang)(qiang)、梁(liang)、柱及樓板上。排(pai)水立管(guan)底(di)部應設混凝土支(zhi)墩(dun),管(guan)道布置(zhi)時(shi)盡量減少橫管(guan)長(chang)度。

  b. 管道安裝前應檢查(cha)的項(xiang)目

  ①. 檢(jian)查管子和管件外觀有無重皮、砂眼、裂(lie)縫等缺陷,管接(jie)(jie)頭的(de)配合公(gong)差是否符合要求。接(jie)(jie)口用的(de)橡膠圈內徑(jing)應與管外徑(jing)相(xiang)等。接(jie)(jie)頭配套用法蘭壓蓋是否有裂(lie)縫、冷隔等。

  ②. 檢(jian)查管(guan)子承(cheng)口的倒角面是(shi)否有明顯凸凹(ao)和溝槽(cao),應保(bao)證倒角面平滑。

 3. 管子安裝(zhuang)前應預埋支(zhi)、吊架(jia)卡具,管道(dao)支(zhi)架(jia)間距(ju)規定

   立(li)管管卡(ka)應每2m設(she)(she)一(yi)(yi)個(ge)(ge);橫管吊(diao)卡(ka)宜每1m設(she)(she)一(yi)(yi)個(ge)(ge),每樓(lou)層不得少(shao)于(yu)2個(ge)(ge)。支吊(diao)架應設(she)(she)置于(yu)承口以下或(huo)附近(jin)。豎向彎(wan)頭與前后(hou)管段必須采(cai)用支架整體(ti)固定。扁鋼(gang)吊(diao)卡(ka)和圓鋼(gang)吊(diao)卡(ka)應間(jian)隔(ge)設(she)(she)置,與排水立(li)管中心(xin)間(jian)距0.4m~0.5m為宜。

 4. 管(guan)(guan)(guan)卡和吊卡為金屬材質(zhi),并(bing)由管(guan)(guan)(guan)材、管(guan)(guan)(guan)件生產廠(chang)家(jia)配套供應

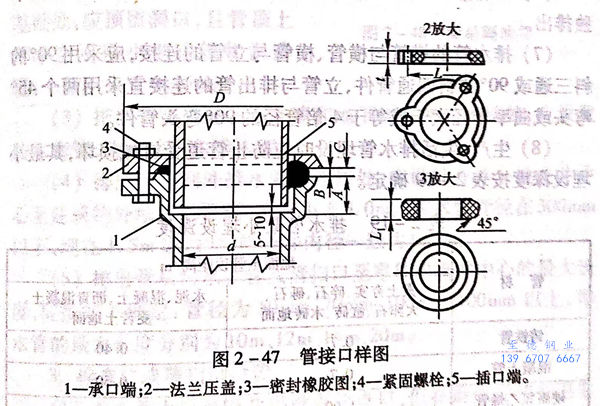

  為(wei)了方(fang)便安裝,法蘭(lan)壓蓋(gai)宜優先采用三耳式,管口大樣圖如圖2-47所示。

5. 管(guan)道在樓、屋面板預留孔洞(dong)處,應(ying)(ying)設置鋼(gang)套(tao)管(guan),其直徑應(ying)(ying)比(bi)立(li)管(guan)大50mm,套(tao)管(guan)宜高(gao)出(chu)地面20mm,套(tao)和上下口內側應(ying)(ying)倒成圓角,間(jian)隙采用油麻和石棉(mian)水泥填充。
