1. 基(ji)礎設計階段


 ①. 根據項目規定確定配(pei)管設(she)計范圍、進度要(yao)求,確定基礎設(she)計深度要(yao)求。


 ②. 估(gu)算工作(zuo)量(liang),確(que)定專業設計負責人(ren)、設計人(ren)、校核人(ren)和審定人(ren)等人(ren)力資源(yuan)。


 ③. 制定(ding)配(pei)管設計工程(cheng)規(gui)定(ding),如裝置(zhi)布置(zhi)規(gui)定(ding)、管道(dao)布置(zhi)規(gui)定(ding)、管道(dao)材料等(deng)級(ji)規(gui)定(ding)、管道(dao)隔(ge)熱設計規(gui)定(ding)、設備(bei)及管道(dao)涂漆規(gui)定(ding)等(deng)資料。


 ④. 管道(dao)應(ying)力(li)工程(cheng)師對需要進行應(ying)力(li)計算的管道(dao)編制臨界(jie)管道(dao)一覽表。


 ⑤. 管(guan)道(dao)材料工(gong)程(cheng)師根據工(gong)藝系統專業的管(guan)道(dao)及儀表流程(cheng)圖和管(guan)道(dao)數據表編制(zhi)管(guan)道(dao)材料等級規定。如需要3D配管(guan)設計,則需要編制(zhi)管(guan)道(dao)材料數據庫。


 ⑥. 設計主要管道走向圖。在基礎設計的前期階段,需要對高溫、高壓、低溫、大口徑不(bu)銹鋼管道及影響設備布置的管道,進行初步的管道走向研究。


 ⑦. 確(que)定管廊的寬度、層(ceng)數(shu)和(he)標高,設(she)計管廊管道走向圖。


 ⑧. 提出(chu)基(ji)礎設計(ji)階段(duan)結(jie)構、建筑條件。


 ⑨. 如果是3D配管設(she)計,3D模型內一(yi)般需達到30%階段設(she)計深度。


 ⑩. 提出基礎設計階段(duan)管道(dao)材料匯總表。


 ?. 繪制基礎設計管道(dao)布置圖。


 ?. 參加基(ji)礎(chu)(chu)設計審查會,在(zai)基(ji)礎(chu)(chu)設計審查會上,業主審查基(ji)礎(chu)(chu)設計圖紙文件。根據審查意(yi)見,對圖紙文件進行補充修改后,作(zuo)為詳細工程設計的依據。



2. 詳細(xi)設計階段


 ①. 將(jiang)設(she)備布置圖提供給有關專(zhuan)業(ye),完善詳細設(she)計階段(duan)管道材料等(deng)級等(deng)工(gong)程規定。


 ②. 將(jiang)裝置進行(xing)分區,確定分區設(she)計(ji)人、校核人和(he)審核(定)人。


 ③. 根據設備裝(zhuang)配(pei)圖以及各專業(ye)互(hu)提條件的基礎上(如平臺(tai)梯子、開洞、預埋件、設備基礎、結(jie)構(gou)、儀表電氣、管口方位(wei)等資料)深化完善管道布置圖。


 ④. 如果是3D配管設計(ji),在配管提(ti)出結構(gou)載荷等設計(ji)條件后,通常需達到(dao)60%階段設計(ji)深(shen)度(du),有的項目要(yao)開展60%階段審核會。


 ⑤. 管(guan)道(dao)材料工程師(shi)提出(chu)MR文件(jian)、特殊管(guan)件(jian)圖,管(guan)道(dao)應力專業工程師(shi)對管(guan)道(dao)柔性進(jin)行校核、計算,提出(chu)彈簧架、特殊管(guan)架等條(tiao)件(jian)。


 ⑥. 設計管道軸測圖。


 ⑦. 設計蒸(zheng)汽、熱(re)水伴熱(re)站布置圖(tu),編制管道伴熱(re)連接表。


 ⑧. 如(ru)果是3D配管設計,在配管的詳細設計即將結束、準備(bei)出正式施工(gong)圖(tu)紙文件前,通常需達到(dao)90%階段設計深度(du),有的項(xiang)目要(yao)開(kai)展90%階段審核會。


 ⑨. 在詳細設計結(jie)束時,管(guan)道材(cai)料(liao)工程師(shi)進行管(guan)道材(cai)料(liao)匯總(zong),此次材(cai)料(liao)統計是配(pei)管(guan)專業所用(yong)全部材(cai)料(liao)(包(bao)括輔助材(cai)料(liao))的最終匯總(zong)。


 ⑩. 完成施(shi)工(gong)版設(she)(she)(she)備(bei)布置(zhi)圖(tu)(tu)、管(guan)(guan)道(dao)(dao)(dao)(dao)平面布置(zhi)圖(tu)(tu)、軸測(ce)圖(tu)(tu)等(deng)設(she)(she)(she)計(ji)(ji)(ji)文件,編制圖(tu)(tu)紙目錄和詳(xiang)細設(she)(she)(she)計(ji)(ji)(ji)說明書。管(guan)(guan)道(dao)(dao)(dao)(dao)設(she)(she)(she)計(ji)(ji)(ji)說明書應包括(kuo)管(guan)(guan)道(dao)(dao)(dao)(dao)的(de)(de)設(she)(she)(she)計(ji)(ji)(ji)原則、設(she)(she)(she)計(ji)(ji)(ji)思路、執行規范、典型配管(guan)(guan)研究、典型的(de)(de)管(guan)(guan)道(dao)(dao)(dao)(dao)柔性設(she)(she)(she)計(ji)(ji)(ji)數據、與儀(yi)表專業的(de)(de)分工(gong)、識圖(tu)(tu)方法(fa)(圖(tu)(tu)例)、施(shi)工(gong)要(yao)(yao)求、采購要(yao)(yao)求、其他要(yao)(yao)說明的(de)(de)問題等(deng)。


 ?. 設計文件整理校審會簽(qian)(qian)簽(qian)(qian)署。


 ?. 對詳細設計文件(jian)存檔,打印藍(lan)圖發送(song)到施工現場。


 ?. 到施工現場(chang)進行設計交底。

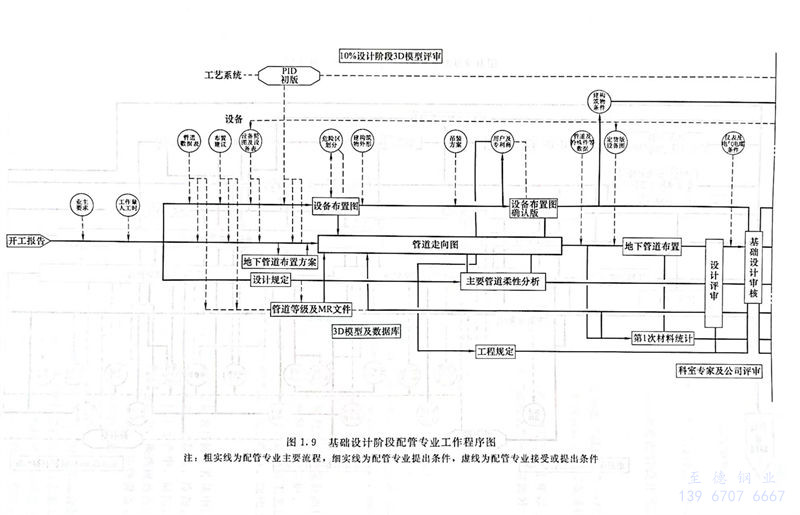

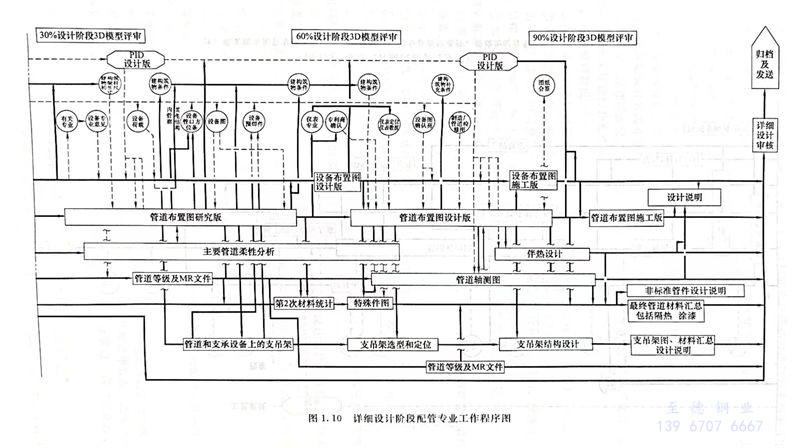

基礎(chu)設(she)計階(jie)段(duan)配管設(she)計一(yi)(yi)般工(gong)作流程(cheng)如圖(tu)1.9所示(shi)(shi),詳(xiang)細(xi)設(she)計階(jie)段(duan)配管設(she)計一(yi)(yi)般工(gong)作流程(cheng)如圖(tu)1.10所示(shi)(shi)。



工程應用:配管設(she)計文件(jian)編號錯(cuo)誤(wu)引起施工漏項


  配管(guan)(guan)設(she)計(ji)詳(xiang)細設(she)計(ji)圖紙(zhi)文件,編(bian)號(hao)排序編(bian)制正確(que),才能讓現場(chang)施工人員(yuan)方便地(di)找到(dao)(dao)。某(mou)項目,因(yin)配管(guan)(guan)設(she)計(ji)文件入(ru)庫存檔(dang)環節沒(mei)有認真完成,設(she)計(ji)文件編(bian)號(hao)和排序較亂(luan),連配管(guan)(guan)設(she)計(ji)人自己都不能快(kuai)速地(di)找到(dao)(dao)某(mou)些圖紙(zhi)文件,造成施工現場(chang)漏施工部分管(guan)(guan)道,到(dao)(dao)“三查四定(ding)”時(shi)才發現。
