某(mou)裝置,4臺塔的(de)高(gao)(gao)度均為50m,塔的(de)布置設(she)計間距偏遠,設(she)備(bei)專(zhuan)業在核算塔上(shang)部聯合平臺時(shi),無(wu)法(fa)將兩(liang)臺塔的(de)平臺做聯合平臺。這樣(yang)的(de)設(she)計,會給日后運(yun)行時(shi)的(de)維護工作(zuo)造成(cheng)很大的(de)困難,維護人員(yuan)爬了一個塔后,還需下到地(di)面(mian),繼續爬其他的(de)高(gao)(gao)塔。

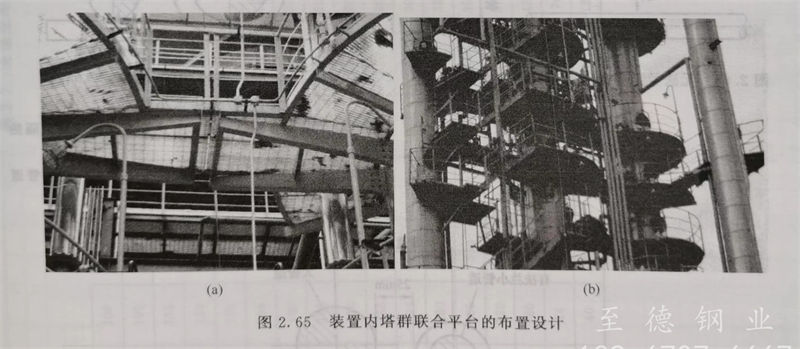

在(zai)修改錯誤的(de)不合理布置(zhi)設(she)(she)計(ji)時,一方(fang)面讓結(jie)(jie)構專(zhuan)業(ye)(ye)把(ba)4臺塔結(jie)(jie)構基礎盡量(liang)靠近(jin),塔的(de)布置(zhi)間(jian)距可(ke)以(yi)(yi)盡量(liang)靠近(jin)一些(xie);另一方(fang)面,兩(liang)臺塔高(gao)處(chu)的(de)聯(lian)合平臺可(ke)以(yi)(yi)靠近(jin),平臺間(jian)留有(you)5cm的(de)空隙,不用緊密連接,這樣設(she)(she)備專(zhuan)業(ye)(ye)即可(ke)將(jiang)兩(liang)臺塔的(de)平臺做成聯(lian)合平臺,見圖2.65(a)。
另(ling)一(yi)種(zhong)聯合平臺,是采用斜爬梯搭接(jie)的方法,其中,斜爬梯在塔的一(yi)個(ge)平臺上固定,在塔的另(ling)一(yi)個(ge)平臺上僅做滑(hua)動連(lian)接(jie),見圖2.65(b)。
