給(gei)水管(guan)道必須采用與管(guan)材相適應的管(guan)件。生活給(gei)水系統(tong)材料必須達到飲用水衛生標準。室內(nei)給(gei)水管(guan)材及連接方式,如表2-13所列(lie)。

表 13.jpg

室(shi)內給水管道施工工藝(yi)流程(cheng):

  施(shi)工準(zhun)備→埋地管安裝→平管安裝→立管安裝→支管安裝、管試水(shui)壓試驗(yan)→管道(dao)消毒沖洗→竣工驗(yan)收

一、施工(gong)安裝要求

1. 埋地管安裝

  a. 室內地坪(ping)±0.000以下的(de)(de)管道(dao)敷(fu)設(she)(she)應(ying)分兩段(duan)進(jin)行。先進(jin)行地坪(ping)±0.000以下至基礎外墻(qiang)段(duan)的(de)(de)鋪(pu)設(she)(she);待土建結束后,再進(jin)行戶(hu)外連結管的(de)(de)鋪(pu)設(she)(she)。鋪(pu)設(she)(she)管道(dao)的(de)(de)溝底應(ying)平整,不(bu)(bu)得有(you)突出(chu)的(de)(de)尖硬物(wu)體,溝底應(ying)鋪(pu)100mm厚的(de)(de)砂墊層。埋地管回(hui)填(tian)時,先用(yong)砂土或(huo)顆(ke)粒不(bu)(bu)大于12mm的(de)(de)土壤回(hui)填(tian)至管頂(ding)上側(ce)300mm處(chu),以夯(hang)實后方可回(hui)填(tian)原土,其(qi)埋深不(bu)(bu)宜小于300mm,如圖2-28所示。

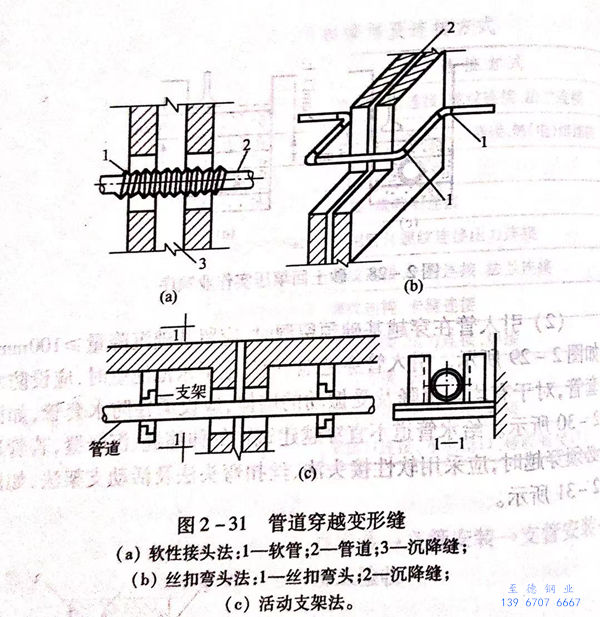

  b. 引入管(guan)(guan)在穿(chuan)(chuan)(chuan)越基礎預留(liu)時(shi),應(ying)留(liu)基礎沉降量≥100mm,如(ru)圖2-29所示。引入管(guan)(guan)穿(chuan)(chuan)(chuan)越地下(xia)室、地下(xia)水(shui)池池壁(bi)時(shi),應(ying)設防(fang)(fang)水(shui)套管(guan)(guan),對于有均(jun)勻沉降及受振動(dong)(dong)的墻體,應(ying)設柔(rou)性(xing)防(fang)(fang)水(shui)套管(guan)(guan),如(ru)圖2-30所示。給水(shui)管(guan)(guan)道(dao)不宜(yi)穿(chuan)(chuan)(chuan)越建(jian)筑物(wu)的伸縮縫、沉降縫,若管(guan)(guan)道(dao)必須穿(chuan)(chuan)(chuan)越時(shi),應(ying)采用軟性(xing)接(jie)頭(tou)法(fa)(fa)、絲扣彎頭(tou)法(fa)(fa)及活動(dong)(dong)支架法(fa)(fa),如(ru)圖2-31所示。

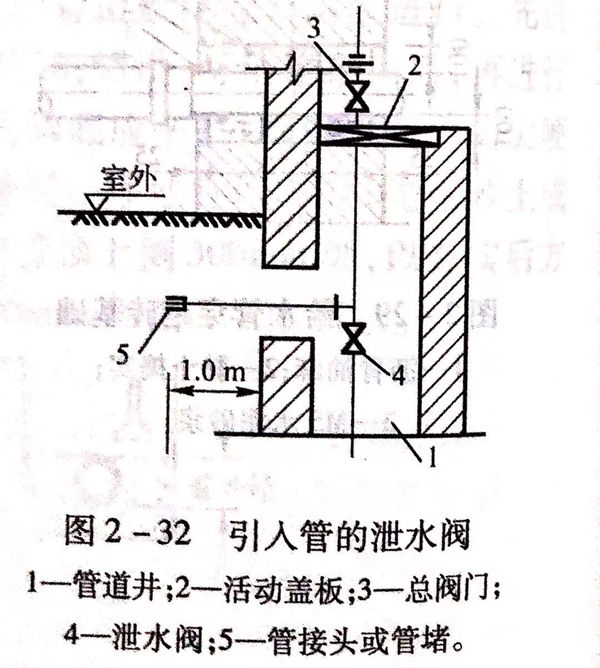

  c. 引入管底部應用三通加裝泄水閥或(huo)管堵,以(yi)利于管道水壓試驗(yan)及(ji)沖洗時排(pai)水。管道敷(fu)設(she)完畢,在甩出地(di)面(mian)的(de)接口(kou)處(chu)應設(she)盲(mang)板或(huo)管堵,如圖(tu)2-32所示。

 2. 干管安裝

  對(dui)于(yu)(yu)上分式給水系(xi)統,干(gan)(gan)管可(ke)明裝于(yu)(yu)頂(ding)層(ceng)樓板(ban)下或暗裝于(yu)(yu)屋(wu)頂(ding)、吊頂(ding)及技(ji)術(shu)層(ceng)內;對(dui)于(yu)(yu)下分式系(xi)統,干(gan)(gan)管可(ke)敷設(she)于(yu)(yu)底層(ceng)地面(mian)上、地下室(shi)樓板(ban)下及地溝內。

  待支架安裝完畢(bi),即可進行干管安裝。

   a. 給水(shui)十管(guan)安裝前應畫出各給水(shui)立管(guan)的安裝位置十字線。當兩(liang)立管(guan)間干管(guan)管(guan)段較長時,可用管(guan)接頭延長直(zhi)線管(guan)段。

   b. 給(gei)水(shui)干(gan)管(guan)的安裝坡度不宜(yi)小于0.003,以利于管(guan)道沖洗(xi)及(ji)放空(kong)。給(gei)水(shui)干(gan)管(guan)的中(zhong)部應(ying)設固(gu)定支架(jia),以保證管(guan)道系統的整體(ti)穩定性。每安裝一(yi)段(duan)干(gan)管(guan)應(ying)用金屬卡(ka)件固(gu)定,對塑料管(guan)和(he)銅管(guan),其與金屬卡(ka)件之間(jian)應(ying)墊塑料帶可橡(xiang)膠墊。

   c. 管(guan)(guan)子和管(guan)(guan)件(jian)可先在地面組(zu)裝,度以便于(yu)起吊為宜(yi)。起吊至(zhi)支(zhi)架(jia)上(shang),用(yong)金屬(shu)卡具固定管(guan)(guan)段(duan)。地下(xia)(xia)干(gan)管(guan)(guan)在下(xia)(xia)管(guan)(guan)時,應封堵分支(zhi)管(guan)(guan)口,防(fang)止泥(ni)水落入管(guan)(guan)內(nei)。干(gan)管(guan)(guan)安裝后,應進行調直撥(bo)正,用(yong)水平尺(chi)在管(guan)(guan)段(duan)上(shang)復核,防(fang)止局(ju)部管(guan)(guan)段(duan)出(chu)現(xian)“塌(ta)腰”或“拱起”的現(xian)象。

 3. 立管安裝

給(gei)水立管可分為明裝和安(an)裝于管道豎井或墻槽內的暗裝。

   a. 根據(ju)地(di)下給(gei)水干管各立管甩頭(tou)位(wei)置,應配合(he)土(tu)建施工,按設計要求(qiu)及時準確地(di)逐(zhu)層預(yu)留(liu)孔洞或埋設套管。施工中(zhong)(zhong)不得在鋼(gang)筋混凝土(tu)樓(lou)板(ban)上鑿洞。自頂層向底層吊(diao)線(xian)墜,并在墻面彈畫出(chu)立管安(an)(an)裝的垂直中(zhong)(zhong)心線(xian)。作為預(yu)制(zhi)量尺及現場(chang)安(an)(an)裝中(zhong)(zhong)的基準線(xian)。

   b. 根據立(li)管(guan)卡(ka)(ka)的(de)(de)高度,在垂直中(zhong)心線(xian)上畫橫(heng)線(xian)確定管(guan)卡(ka)(ka)的(de)(de)安裝位置并打洞(dong)栽卡(ka)(ka)。每安裝一層立(li)管(guan),用立(li)管(guan)卡(ka)(ka)件予以固定,管(guan)卡(ka)(ka)距地面1.5m~1.8m,兩個(ge)以上的(de)(de)管(guan)卡(ka)(ka)應(ying)均勻(yun)安裝,成排管(guan)道或同一房間的(de)(de)管(guan)卡(ka)(ka)和閥(fa)門的(de)(de)安裝高度應(ying)保持一致。

   c. 給水(shui)與排水(shui)立管(guan)(guan)并行(xing)時,應(ying)置(zhi)于排水(shui)立管(guan)(guan)外側(ce);與熱水(shui)立管(guan)(guan)并行(xing)時,應(ying)置(zhi)于熱水(shui)立管(guan)(guan)右側(ce)。

   d. 立管(guan)穿過樓板(ban)時(shi),應(ying)設金屬或塑(su)料套(tao)(tao)管(guan)。安(an)裝在(zai)樓板(ban)內的(de)套(tao)(tao)管(guan),其頂部應(ying)高(gao)出(chu)(chu)裝飾地面(mian)20mm;安(an)裝在(zai)廚房及衛生(sheng)間的(de)套(tao)(tao)管(guan),應(ying)高(gao)出(chu)(chu)50mm,套(tao)(tao)管(guan)底部應(ying)與樓板(ban)底面(mian)相(xiang)平。

 特別提醒:套管與管道(dao)之間應(ying)用(yong)防(fang)水(shui)油(you)膏或(huo)石棉繩填實,端面(mian)應(ying)光滑,套管內不(bu)得設有管道(dao)接(jie)口。多層或(huo)高層建筑(zhu),每隔一(yi)層應(ying)在立管上(shang)安裝一(yi)個活接(jie)頭(tou)。

 4. 支(zhi)管安裝

   a. 給水支管安裝一(yi)般先施工到衛生(sheng)(sheng)器(qi)(qi)具(ju)的進(jin)水閥處,支管與衛生(sheng)(sheng)器(qi)(qi)具(ju)的連接(jie),應在衛生(sheng)(sheng)器(qi)(qi)具(ju)安裝后(hou)進(jin)行。

   b. 連接數(shu)個(ge)衛生(sheng)器具(ju)的(de)給水橫(heng)(heng)支(zhi)管,可用(yong)比量法進行下(xia)料(liao)預制,按(an)相應的(de)接口工藝標(biao)準,組裝(zhuang)成整體(ti)橫(heng)(heng)支(zhi)管。

   c. 支管(guan)(guan)應以不小于0.002的坡度坡向立管(guan)(guan),以便維修時放水。支管(guan)(guan)安裝完畢,應檢查支架和管(guan)(guan)道接口,清理殘余填料(liao)、粘(zhan)結(jie)劑,并及時用堵(du)頭或管(guan)(guan)帽將各(ge)管(guan)(guan)口封堵(du)。

二、常見質量缺陷及預防措施

1. 塑(su)料管粘接接口破裂(lie)導致漏水或(huo)斷裂(lie)。

    預防措施:管(guan)口(kou)承口(kou)原有不明顯裂縫,未認真(zhen)檢查剔(ti)除,插(cha)人(ren)后(hou)裂紋加深加寬,所以(yi),安裝前必須逐根檢查管(guan)子質量。操作時,應采用干布蘸清潔劑將(jiang)承插(cha)口(kou)處(chu)的油污擦凈(jing)。嚴(yan)(yan)禁將(jiang)塑料(liao)管(guan)鋪設(she)在凍土(tu)或未經(jing)處(chu)理的松(song)土(tu)上,回填(tian)土(tu)時嚴(yan)(yan)格按塑料(liao)管(guan)回填(tian)土(tu)工藝標(biao)準施工,防止損壞管(guan)路(lu)。

 2. 塑料管熔熱操(cao)作中(zhong),管內徑(jing)收縮(suo)或過大,對接中(zhong)形成(cheng)“假接”造成(cheng)管口滲漏。

    預(yu)防措(cuo)施:熱熔(rong)(rong)操(cao)作(zuo)時(shi),可提(ti)前(qian)將承口(kou)(kou)從模芯(xin)上取下,保證承口(kou)(kou)有足夠的回縮(suo)。應嚴格(ge)按熔(rong)(rong)接工藝參數操(cao)作(zuo),不(bu)得(de)隨意調節熔(rong)(rong)接壓(ya)力。當熔(rong)(rong)接口(kou)(kou)尚未完全冷卻(que)時(shi),嚴禁移動(dong)管口(kou)(kou)或施加外力。

 3. 塑料管粘接時(shi)膠黏劑(ji)外(wai)淌影響接頭(tou)外(wai)觀質量。

    預防(fang)措施:膠(jiao)黏劑應(ying)均勻涂抹,先涂承口內,后(hou)涂插口外,不(bu)得(de)過量(liang),操作(zuo)完畢,應(ying)使(shi)用凈布將溢出的膠(jiao)黏劑擦拭干凈。

三、安全操作規(gui)程

 1. 施工現場應(ying)保持整潔,材料設備(bei)及廢料應(ying)按(an)指定地點堆放,施工人員應(ying)按(an)指定道路行走(zou),不(bu)能從起(qi)吊設備(bei)下方等(deng)危險地區通行。

 2. 地下(xia)給水管(guan)道為鑄鐵管(guan)時,剁管(guan)應(ying)注意飛削傷(shang)人,下(xia)管(guan)時使用繩索(suo)應(ying)牢固,以防(fang)傷(shang)人。

 3. 使用電(dian)動套絲(si)機(ji)套螺紋時,機(ji)具(ju)應具(ju)有良好絕(jue)緣裝置,防(fang)止發(fa)生(sheng)觸電(dian)事(shi)故(gu)。

 4. 登(deng)高(gao)作業時(shi),應做好監護工(gong)(gong)作,設人扶梯、凳,并(bing)戴好安全(quan)帽,不允許向(xiang)(xiang)上(shang)或向(xiang)(xiang)下(xia)拋丟工(gong)(gong)具等物品,只準(zhun)用繩(sheng)向(xiang)(xiang)上(shang)吊(diao)或向(xiang)(xiang)下(xia)系。
