一、布置室外給水管道
a. 總體要求
室外(wai)給水(shui)管道布置的要(yao)旨,是滿足用(yong)戶對(dui)水(shui)量和(he)水(shui)壓的要(yao)求,盡可能縮短管線(xian)長度,減(jian)少(shao)土方(fang)量,方(fang)便維修。
b. 其他要(yao)求(qiu)
1. 小區內的給水管道通常要求與建筑物平行,進入用戶前應設閥(fa)門(men)井。

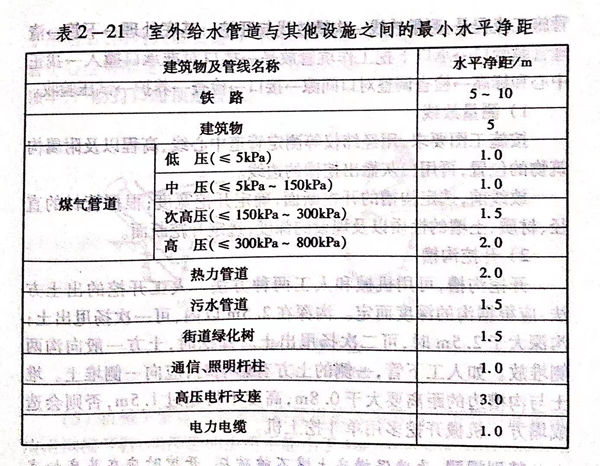

2. 室(shi)外給水管道(dao)(dao)與建筑物及其他管道(dao)(dao)間的距離(li)應符(fu)合(he)表(biao)2-21的要求。
3. 配(pei)水(shui)干管(guan)每(mei)隔(ge)400m~600m應設置一個閥門(men)。
4. 干管(guan)的位置(zhi)應盡可能(neng)布置(zhi)在兩側都有(you)大用戶的道路(lu)上(shang),以減少配水支管(guan)的數(shu)量。
5. 在管(guan)道(dao)的(de)隆起(qi)點(dian)及倒虹(hong)管(guan)的(de)上下游(you)處(chu),要設(she)進(jin)氣閥和排(pai)氣閥,管(guan)道(dao)的(de)最低點(dian)要設(she)泄(xie)水管(guan)和泄(xie)水閥。
二、室外給(gei)水管(guan)道(dao)敷(fu)設的要求
a. 加裝套管保護
管道(dao)穿過公路及(ji)鐵路時,應(ying)加(jia)裝套管保護。
b. 埋地敷(fu)設
室外(wai)給(gei)水道(dao)采用埋(mai)(mai)地敷設。管(guan)道(dao)埋(mai)(mai)地的深(shen)度(du),應根據外(wai)部載荷(he)、管(guan)材強度(du)、管(guan)道(dao)布置情(qing)況(kuang),以及土(tu)質地基等因素確定。金屬(shu)管(guan)道(dao)覆(fu)土(tu)深(shen)度(du)通常≥0.7m,非(fei)金屬(shu)管(guan)道(dao)的覆(fu)土(tu)深(shen)度(du)通常為1.0m~1.2m,冰凍地區(qu)管(guan)道(dao)埋(mai)(mai)設的深(shen)度(du)應在(zai)冰凍線以下。
三、室外直埋給水鑄(zhu)鐵管
民用建筑的室外給水管(guan)(guan)道都(dou)采用埋(mai)地(di)敷設。其直埋(mai)給水鑄(zhu)鐵(tie)管(guan)(guan)施工流程是:測量放(fang)線→溝(gou)槽放(fang)線與開挖(wa)→基底處理→下管(guan)(guan)→清理管(guan)(guan)膛管(guan)(guan)口(kou)(kou)→承口(kou)(kou)下挖(wa)工作坑管(guan)(guan)放(fang)平→插(cha)口(kou)(kou)對(dui)準承口(kou)(kou)撞入→找(zhao)正中心和標高→檢查調整對(dui)口(kou)(kou)間隙→接口(kou)(kou)→檢查→養護→試壓驗(yan)收(shou)。
a. 測(ce)量放線
按施(shi)工(gong)圖要求,用經緯儀等(deng)測定管道中心(xin)線、高(gao)程以及附屬(shu)構筑物(wu)的位置,再用白灰撒出(chu)挖槽(cao)的邊(bian)線。
放線前,選定溝槽的(de)開(kai)挖(wa)斷面,確(que)定開(kai)挖(wa)寬(kuan)度;根據管材(cai)的(de)直徑、材(cai)質、土壤的(de)性(xing)質以及埋設的(de)深度,選定開(kai)挖(wa)斷面。
b. 開(kai)挖溝(gou)槽
開(kai)挖(wa)溝槽,可用機械和人(ren)工(gong)兩(liang)種方法。人(ren)工(gong)開(kai)挖(wa)的(de)出土(tu)(tu)方法,應(ying)根據溝的(de)深度而定。溝深在(zai)2.5m以內,可一(yi)(yi)(yi)次(ci)揚甩出土(tu)(tu);溝深大于(yu)2.5m時(shi)(shi),可二次(ci)揚甩出土(tu)(tu)。開(kai)挖(wa)時(shi)(shi),土(tu)(tu)方一(yi)(yi)(yi)般向(xiang)溝兩(liang)側堆(dui)放。如人(ren)工(gong)下管(guan),一(yi)(yi)(yi)側的(de)土(tu)(tu)方有影響時(shi)(shi),應(ying)向(xiang)一(yi)(yi)(yi)側堆(dui)土(tu)(tu)。堆(dui)土(tu)(tu)與溝槽邊(bian)的(de)距離要大于(yu)0.8m,高度不得超過1.5m,否則會造成塌方。機械開(kai)挖(wa)多用單斗挖(wa)土(tu)(tu)機。
特別提醒:為確保槽底土壤不被(bei)破(po)壞,開挖時應在基底標(biao)高以上留(liu)出30cm左右(you)的一層不挖,留(liu)待人(ren)工清挖。
c. 基(ji)底(di)處(chu)理(li)
溝底應是自然土層(ceng),若(ruo)是松土或礫(li)石,應處(chu)理(li)基底,防止管道發生不均(jun)勻下(xia)沉(chen)。處(chu)理(li)基底應以施工圖的(de)規定為準。
d. 下(xia)管
1. 下(xia)管前,復測三通、閥門、消(xiao)防栓的(de)位(wei)(wei)置,以及排尺(chi)(chi)定位(wei)(wei)的(de)工作(zuo)坑位(wei)(wei),尺(chi)(chi)寸如不合適,應(ying)調整,并清除槽底(di)雜(za)物。
2. 下管時,應從(cong)兩個檢查井的一端開始,若是承(cheng)插管,應使承(cheng)口(kou)在(zai)前,不要碰傷管道的防腐(fu)層(ceng)。
3. 下管方法(fa)有人工(gong)和機械兩種,根據管材(cai)、管徑、溝槽及(ji)施工(gong)現場(chang)等(deng)條(tiao)件(jian)來選(xuan)擇。

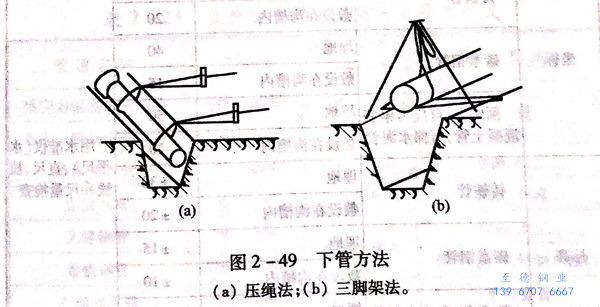

4. 人工下管(guan)(guan)(guan)有(you)壓繩法和三腳架法,如圖(tu)2-49所示(shi)。它所用(yong)的大繩應(ying)堅固無斷(duan)股,吊裝時要統(tong)一(yi)指(zhi)揮,動(dong)作要協調一(yi)致(zhi)。管(guan)(guan)(guan)子吊起(qi)后(hou),溝內(nei)人員要避開,而(er)且必須戴(dai)安全(quan)帽。下第一(yi)根管(guan)(guan)(guan)時,管(guan)(guan)(guan)中心應(ying)對準(zhun)定位中心線,找準(zhun)管(guan)(guan)(guan)底標高(gao),管(guan)(guan)(guan)的末端(duan)應(ying)釘點樁擋住頂牢,嚴(yan)防打口時頂走(zou)管(guan)(guan)(guan)道。
5. 機械下管是用起重機將管道放(fang)入(ru)溝槽(cao)內。下管時起重機應(ying)沿溝槽(cao)開行,與溝邊的距離不(bu)能小于1m。
e. 穩管接口
按設計高(gao)程和(he)位置,將管子(zi)安放在(zai)地基或(huo)基礎上,叫做(zuo)穩管。
1. 穩(wen)管(guan)前,應將(jiang)管(guan)口內外(wai)洗刷(shua)干凈。穩(wen)管(guan)時,將(jiang)承(cheng)插(cha)(cha)管(guan)的插(cha)(cha)口撞人承(cheng)口內,對口四周的間(jian)隙要均(jun)勻一致(zhi),間(jian)隙的大小應符合規定(ding)。
2. 用套(tao)環(huan)接口(kou)(kou)(kou)時,穩(wen)好一(yi)根(gen)管子(zi)再安裝(zhuang)一(yi)個套(tao)環(huan)。用承插接口(kou)(kou)(kou)時,穩(wen)好第一(yi)節管子(zi)后,要在承口(kou)(kou)(kou)下墊滿灰(hui)漿,再將第二(er)節管子(zi)插入(ru),將擠入(ru)管內的灰(hui)漿從里口(kou)(kou)(kou)抹平。
3. 室外給水管(guan)道的(de)管(guan)材(cai),通常用鑄鐵管(guan)、鋼管(guan)石(shi)棉水泥管(guan)、預(yu)應(ying)力鋼筋(jin)混凝土及自應(ying)力鋼筋(jin)混凝土管(guan)等。管(guan)道接口(kou)的(de)具體方法見相關內容。
4. 給水管(guan)道安(an)裝完畢(bi),按規定試壓。

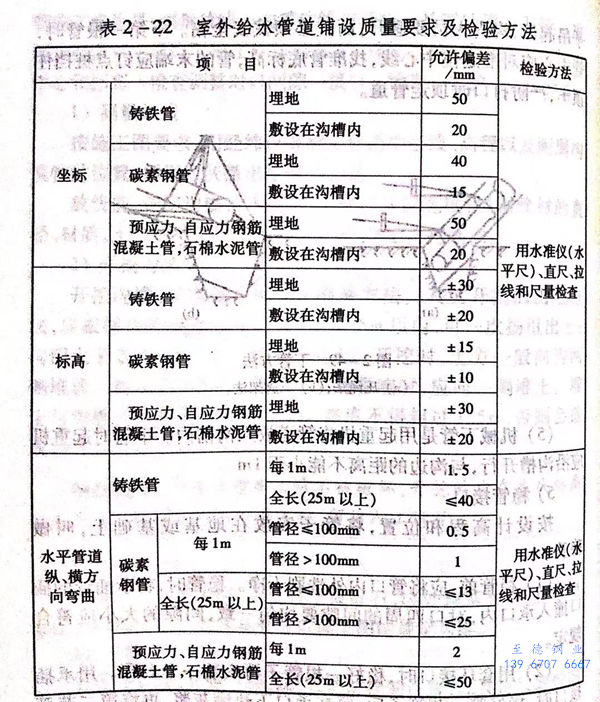

5. 鑄(zhu)鐵管(guan)道的鋪設質量(liang)應(ying)符(fu)合(he)表2-22的規定。
f. 回填土(tu)
管(guan)道(dao)驗收合格(ge),要及時回填土(tu),切忌晾溝。回填土(tu)時,應(ying)確(que)保管(guan)道(dao)和(he)構筑物的安全,管(guan)道(dao)不移位,接口及防腐層(ceng)不被(bei)破壞,土(tu)中不得有(you)磚頭、石(shi)塊(kuai)及凍土(tu)硬塊(kuai)。要從溝槽兩側同時填土(tu),不能將(jiang)土(tu)直接砸(za)在接口抹帶(dai)及防腐層(ceng)上(shang)。管(guan)頂以上(shang)5cm內要用人工夯(hang)填,覆土(tu)在1.5m以上(shang)時才能用機械碾壓。
給(gei)水管(guan)道使用前,應按(an)規定沖(chong)洗消毒(du),一般用漂白粉溶液(ye)消毒(du)。
四(si)、室外給水管道(dao)選(xuan)材(cai)與接口

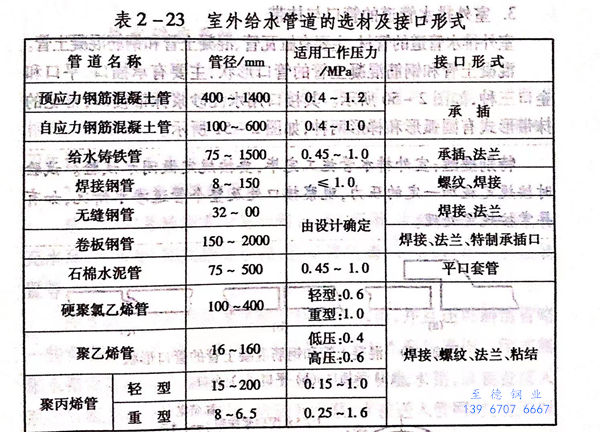

室外給(gei)水(shui)管道選材與接口形(xing)式(shi),如表2-23所列(lie)。
