一(yi)、埋地(di)干管敷(fu)設


  埋地敷設俗稱“鋪設”,其(qi)標高一(yi)般在-0.300m-0.400m(室內(nei)地面為±0.000)為宜。管道變(bian)徑(jing)(jing)時,DN50mm以(yi)(yi)內(nei)的變(bian)小兩號、DN70mm以(yi)(yi)上的變(bian)小一(yi)號者(zhe)不(bu)得使(shi)用(yong)補(bu)心(xin)變(bian)徑(jing)(jing),因(yin)為易折(zhe)斷;當DN50mm以(yi)(yi)內(nei)的變(bian)小三(san)號,DN70mm 以(yi)(yi)上變(bian)小兩號者(zhe)可以(yi)(yi)使(shi)用(yong)補(bu)心(xin)變(bian)徑(jing)(jing),因(yin)為該狀況下,不(bu)可能補(bu)心(xin)被折(zhe)斷(另有規(gui)定者(zhe),以(yi)(yi)規(gui)定為準(zhun))。


 不用(yong)補心變徑時,應用(yong)異徑管(guan)箍(gu)(gu)和鍍鋅管(guan)套制短管(guan),短管(guan)長(chang)度以不用(yong)管(guan)箍(gu)(gu)便能套絲為準。


  干管安裝工序可以安排在回填土之前進行鋪設,可根據施工條件確定。在于管鋪設的同時,應將干管至首層立管閥門的一段立管(含閥門)安裝到位。但閥門要調直,其方法是在閥門上口臨時裝一節約1m長的短管(絲扣要正,不得歪斜),用它看直,調閥門下邊的絲扣,調直時應將手輪卸下來。


干管安裝程序(xu)如下:


  1. 按施工(gong)圖繪制草(cao)圖,計算出(chu)加工(gong)尺寸;


  2. 按草圖預制、調直、防腐;

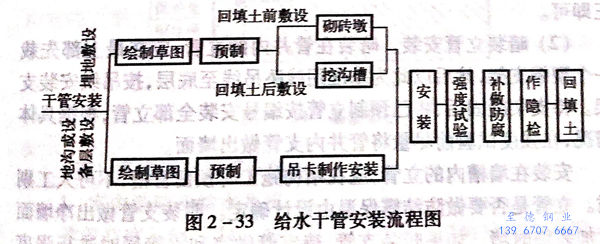

  3. 如在(zai)回填土(tu)之前安(an)裝,應根(gen)據設計(ji)標高于安(an)裝前砌筑(zhu)240mm×240mm 磚墩。如在(zai)回填土(tu)之后安(an)裝,應先挖(wa)溝(gou)槽,溝(gou)槽挖(wa)至管底標高,不(bu)得超挖(wa),如有超挖(wa)時應用(yong)磚墊平,管身應鋪(pu)設在(zai)基土(tu)上。詳(xiang)見圖2-33 給水干(gan)管安(an)裝流程圖。





二(er)、在地溝內(nei)或設備層(ceng)內(nei)敷設


  在(zai)地溝和設(she)備層內安裝給水干管,除按施工(gong)圖繪制出草圖并(bing)計算出部分尺(chi)寸外,其(qi)余尺(chi)寸要實(shi)測實(shi)量。然后按草圖所(suo)標注的(de)尺(chi)寸,用(yong)相應(ying)(ying)的(de)方法(fa)預制加工(gong)。安裝管道之前應(ying)(ying)裝好(hao)吊卡、支架。


 安裝(zhuang)合格的(de)給水干(gan)管應是:


 1. 要有約0.003的坡度坡向泄水(shui)點;


 2. 管道的彎曲度沒有超過(guo)0.5mm/m;


 3. 被破(po)壞的鍍(du)鋅層表面及(ji)管螺紋露出部分,應(ying)做防腐處(chu)理;


 4. 與(yu)相鄰管道排列合理;


 5. 管道強度(du)試驗符合要(yao)求;


 6. 管(guan)(guan)道(dao)沖洗(xi)不應利用(yong)排泄強度試驗的(de)水(shui)作為對管(guan)(guan)道(dao)系統的(de)沖洗(xi)(這(zhe)不屬(shu)于(yu)沖洗(xi)),應用(yong)臨時水(shui)管(guan)(guan)(管(guan)(guan)子斷(duan)面積不小于(yu)被沖洗(xi)管(guan)(guan)道(dao)斷(duan)面積的(de)60%),接至給(gei)水(shui)干管(guan)(guan)人口(kou)處,在室內(nei)打(da)開約(yue)50%的(de)給(gei)水(shui)配水(shui)點全開放(fang)水(shui);


 7. 沒(mei)有使(shi)用偽劣產品。



三(san)、給水(shui)立(li)管安裝


1. 明裝立(li)管(guan)安裝


安裝(zhuang)立(li)(li)管(guan)(guan)(guan)之前,應從最上層用線(xian)(xian)(xian)墜直吊至首層對(dui)準已(yi)安裝(zhuang)完畢(bi)的立(li)(li)管(guan)(guan)(guan)閥門(men)中心點,如果閥門(men)在(zai)設備層,那么吊線(xian)(xian)(xian)便是立(li)(li)管(guan)(guan)(guan)中心。按吊線(xian)(xian)(xian)畫出立(li)(li)管(guan)(guan)(guan)卡(ka)子中心線(xian)(xian)(xian)(十字(zi)線(xian)(xian)(xian)),然后打孔栽卡(ka)子。待卡(ka)子凝固后,將預制的立(li)(li)管(guan)(guan)(guan)對(dui)號安裝(zhuang),安裝(zhuang)時,只要將調直時在(zai)三(san)通和立(li)(li)管(guan)(guan)(guan)絲頭(螺紋(wen))處劃刮的痕(hen)跡對(dui)正即(ji)可。


2. 暗裝立管安裝


 暗裝(zhuang)在管(guan)井內(nei)的立(li)管(guan),應(ying)在最(zui)上(shang)部先栽一個(ge)型鋼(gang)支(zhi)架(jia),然后以此(ci)為基準用線(xian)墜(zhui)吊(diao)線(xian)至(zhi)底層,按吊(diao)線(xian)安裝(zhuang)支(zhi)架(jia)。待(dai)支(zhi)架(jia)凝固后,將(jiang)已預(yu)制立(li)管(guan)按編號安裝(zhuang)全(quan)部立(li)管(guan),根據具(ju)體(ti)情況,在強(qiang)度試驗(yan)前盡量將(jiang)管(guan)井內(nei)支(zhi)管(guan)做出墻面。


 安裝(zhuang)(zhuang)在墻槽內的立(li)(li)管(guan)(guan),應(ying)在結構施工(gong)時(shi)(shi)(shi)預留管(guan)(guan)槽,不可人工(gong)剔鑿。立(li)(li)管(guan)(guan)是(shi)否要做(zuo)(zuo)防結露保溫由(you)設計確定。明裝(zhuang)(zhuang)支管(guan)(guan)做(zuo)(zuo)出凈墻面后加(jia)裝(zhuang)(zhuang)臨時(shi)(shi)(shi)堵(du)。如果(guo)暗裝(zhuang)(zhuang)支管(guan)(guan),待支管(guan)(guan)做(zuo)(zuo)完和立(li)(li)管(guan)(guan)同時(shi)(shi)(shi)進行強(qiang)度試(shi)(shi)驗。待強(qiang)度試(shi)(shi)驗完畢后將臨時(shi)(shi)(shi)堵(du)拆卸下來(lai),裝(zhuang)(zhuang)上一節臨時(shi)(shi)(shi)短管(guan)(guan)(一端套絲約100mm長)。這種(zhong)短管(guan)(guan)俗稱“壓墜管(guan)(guan)”。



四(si)、熱水立管安(an)裝(zhuang)


  熱水立(li)管(guan)(guan)(guan)安裝(zhuang)是(shi)否應(ying)(ying)考慮(lv)(lv)熱膨脹(zhang),應(ying)(ying)由設(she)計考慮(lv)(lv)確(que)定,但必須是(shi)當立(li)管(guan)(guan)(guan)熱伸脹(zhang)時,支管(guan)(guan)(guan)能(neng)自(zi)由作徑向移動。熱水的干(gan)管(guan)(guan)(guan)和立(li)管(guan)(guan)(guan)一(yi)般(ban)應(ying)(ying)有(you)回水管(guan)(guan)(guan)。干(gan)管(guan)(guan)(guan)與立(li)管(guan)(guan)(guan)的連接(jie)方法可參(can)考熱水采(cai)暖系統(tong)干(gan)管(guan)(guan)(guan)與立(li)管(guan)(guan)(guan)的連接(jie)方法。明裝(zhuang)立(li)管(guan)(guan)(guan)穿(chuan)過樓板應(ying)(ying)裝(zhuang)套管(guan)(guan)(guan)。

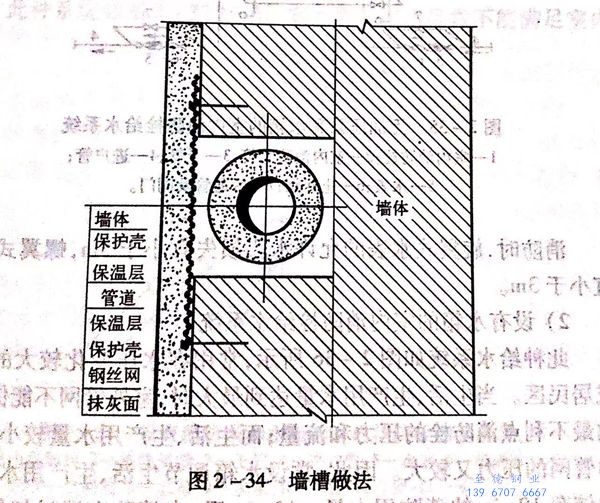

  冷(leng)熱(re)水(shui)立(li)(li)管(guan)(guan)的(de)(de)(de)間距要(yao)(yao)有一定的(de)(de)(de)距離,否則支管(guan)(guan)無(wu)法躲繞立(li)(li)管(guan)(guan)。其間距,一般立(li)(li)管(guan)(guan)管(guan)(guan)徑在DN32mm以(yi)內的(de)(de)(de)不應小于(yu)120mm;DN≥40mm的(de)(de)(de)不應小于(yu)150mm.安裝在管(guan)(guan)井內的(de)(de)(de)立(li)(li)管(guan)(guan)要(yao)(yao)做保(bao)(bao)溫處理。安裝在墻槽(cao)內的(de)(de)(de)立(li)(li)管(guan)(guan)亦應保(bao)(bao)溫,否則不但損失熱(re)量、降(jiang)低水(shui)溫,而且對(dui)建筑墻面(mian)還有一定的(de)(de)(de)破壞作用,如(ru)圖2-34所示。
